MPEC przebudowuje sieć ciepłowniczą przy al. Adama Krzyżanowskiego. Nowe rury zasilą najpierw Zespół Szkolno-Przedszkolny nr 6, później też bloki przy al. Krzyżanowskiego 26 i 28. Firma chce zdążyć z pracami przy szkole, zanim we wrześniu wrócą do niej uczniowie.
Spis treści:
Wakacje to dla firmy najlepszy moment na tego typu roboty. Przy pustych szkołach i mniejszym ruchu w okolicy prace idą bezpieczniej i mniej uciążliwie dla mieszkańców.
Prace przy szkole na finiszu
MPEC przebudowuje sieć ciepłowniczą i przyłącza do Zespołu Szkolno-Przedszkolnego nr 6, w którego skład wchodzą Szkoła Podstawowa nr 27 i Przedszkole nr 21. Roboty przy samym kompleksie szkolnym są już na ostatniej prostej.
– Kiedy we wrześniu dzieci i młodzież wrócą do szkoły, po naszych pracach nie będzie już śladu – czytamy na stronie rzeszowskiego MPEC.

Bloki dostaną ciepło z innej strony

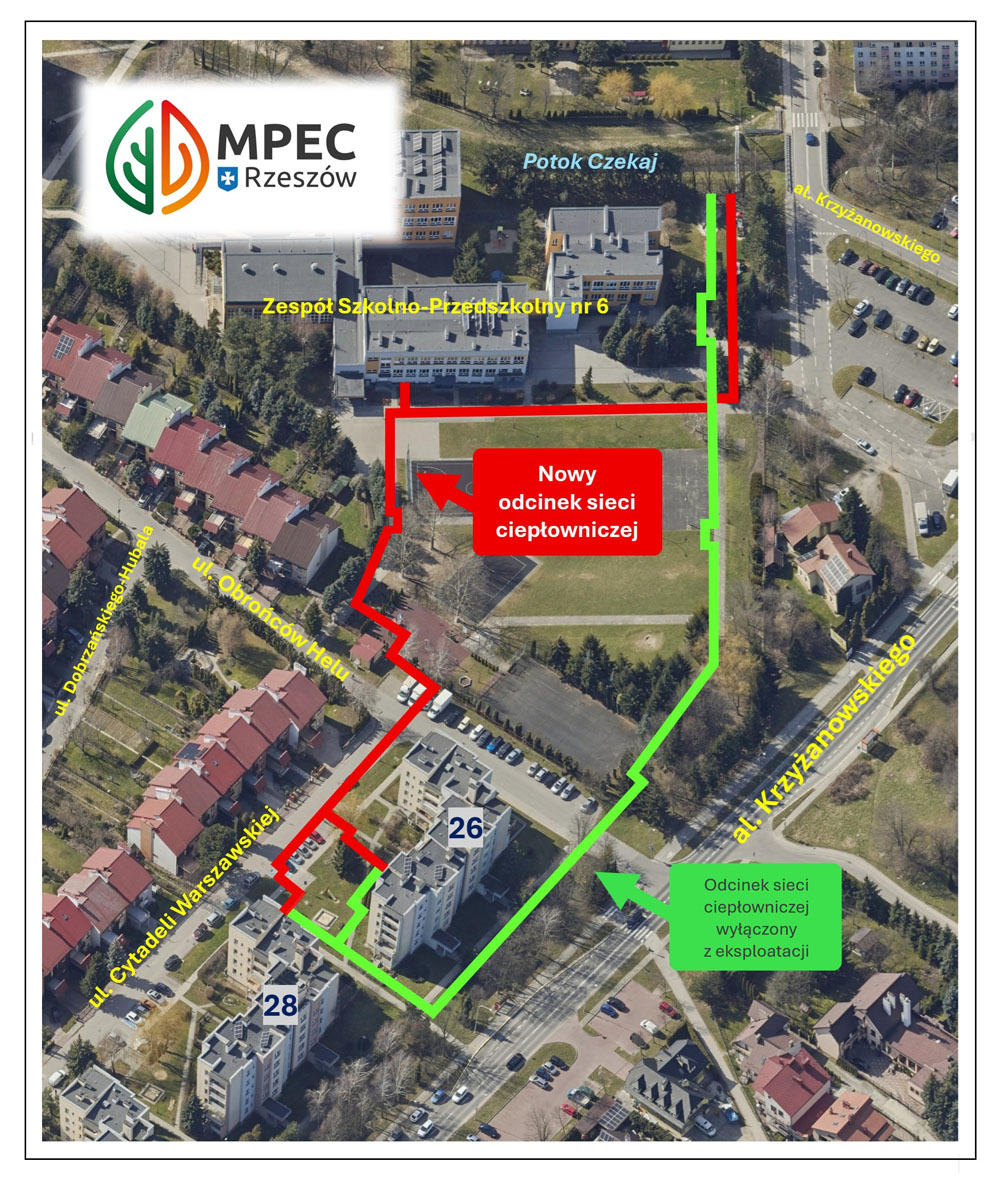

Po zakończeniu prac przy szkole ekipy MPEC ruszą dalej wzdłuż ul. Obrońców Helu w stronę bloków przy al. Krzyżanowskiego 26 i 28. Dotąd budynki te były zasilane w ciepło od strony al. Krzyżanowskiego. Po przebudowie zasilanie popłynie inną trasą – od strony ul. Cytadeli Warszawskiej.

Krótsza sieć, mniejsze straty ciepła
Z eksploatacji zniknie około 465 m starej sieci i przyłączy. W ich miejsce powstanie nowy odcinek długości około 400 m, czyli krótszy niż to, co dotąd służyło mieszkańcom.

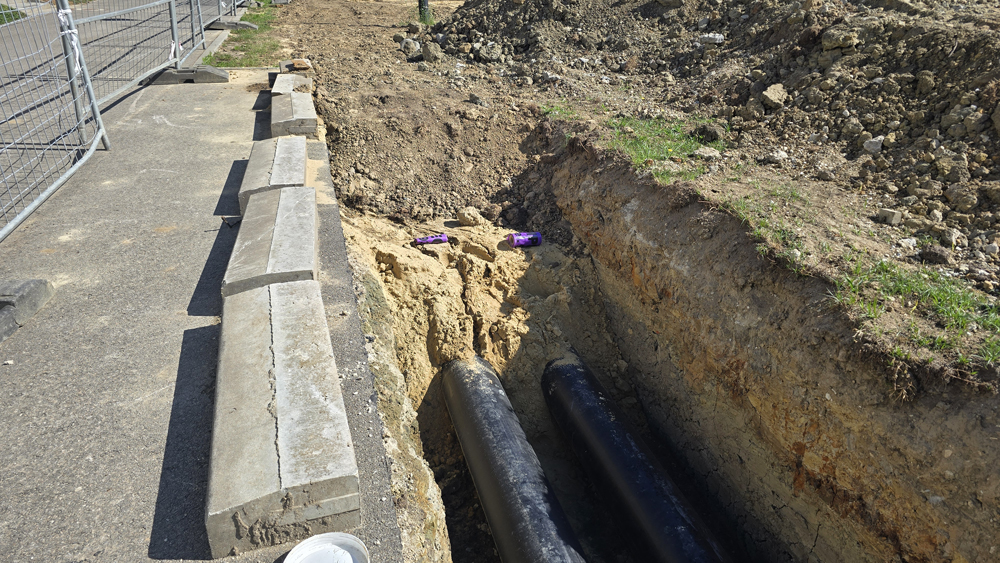

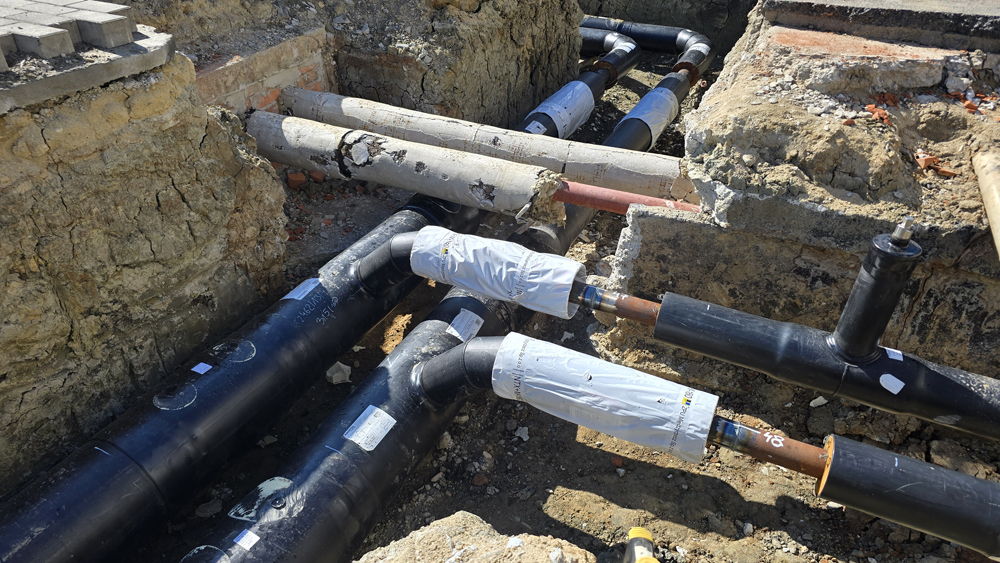

Nowa sieć powstanie z rur preizolowanych. To rury z fabryczną izolacją cieplną, dzięki której ciepło nie ucieka po drodze tak, jak w starszych instalacjach. W połączeniu ze skróceniem trasy ma to ograniczyć straty ciepła na przesyle w tej części miasta.

Resztę robót, czyli podłączenie bloków przy al. Krzyżanowskiego, MPEC dokończy jeszcze przed rozpoczęciem nowego sezonu grzewczego.
